لماذا تتعثر مشاريع المواقع، والسبب نادراً ما يكون البرمجة
الصورة التي نراها تتكرر بالصيغة نفسها تقريباً في كل مرة: مجهود البناء الفعلي لموقع نشاط تجاري صغير يتراوح بين ستة وثمانية أسابيع من العمل، ومع ذلك يقول التقويم في المشروع المتعثر إن أربعة أو خمسة أشهر قد مضت. والفارق بين الرقمين لم يُنفق في التصميم ولا في الشيفرة، وإنما هو انتظار خالص: أيام يجلس فيها الملف مفتوحاً على شاشة أحدهم بانتظار نص، أو صورة، أو كلمة موافقة من شخص مشغول.
وحين نعود إلى المشاريع المتأخرة ونفكك أسبابها بنداً بنداً، نجد أن أربعة أسباب تلتهم معظم الوقت الضائع. الأول نصوص وصور لا تصل أبداً، والثاني ملاحظات تأتي من عدد كبير من الأشخاص وببطء، والثالث غياب صلاحيات الدخول إلى النطاق أو الاستضافة، والرابع طلبات جديدة تُضاف بعد الاتفاق على التصميم. أربعة أسباب فقط، ولا واحد منها يقع على لوحة مفاتيح المبرمج.
والخبر الجيد أن كل واحد من هذه الأسباب الأربعة قابل للتجهيز قبل اليوم الأول، وهذا بالضبط ما تفعله بقية المقالة: تمشي معك بنداً بنداً، وتضع أمام كل بند ناقص ثمنه بالأيام، حتى ترى بنفسك الحساب الذي يحوّل مشروعاً مدته عشرة أسابيع إلى خمسة أشهر دون أن يشعر أحد بلحظة التأخر. نحن في لينكي سوفت نعتبر أن مهمتنا أن ينتهي المشروع لا أن يبدأ فقط، ولهذا نفضل حديثاً صريحاً عن الجاهزية قبل التوقيع على أي شيء.
حدد وظيفة الموقع قبل أن يرسم أحد أي صفحة
قبل أي حديث عن ألوان أو قوائم أو صفحات، اكتب وظيفة واحدة أساسية للموقع. هل تريد مكالمات هاتفية، أم مواعيد محجوزة، أم طلبات عروض أسعار، أم طلبات شراء عبر الإنترنت؟ ثم اكتب رقماً واحداً يخبرك أن الموقع نجح، مثل عشرين موعداً محجوزاً في الشهر، أو خمسة عشر طلب عرض سعر في الأسبوع. الوظيفة الواحدة والرقم الواحد يكفيان لحسم معظم الخلافات التي ستنشأ بعد شهرين.
أما مشكلة الموقع الذي يفعل كل شيء فبسيطة في جوهرها: الصفحة الرئيسية التي تطلب من الزائر خمسة أشياء تحصل على عدد أقل من كل واحد منها مقارنة بصفحة تطلب شيئاً واحداً، لأن الانتباه لا ينقسم بالتساوي. الزائر الذي يرى في الشاشة الأولى زر اتصل بنا وزر احجز موعداً وزر حمّل الملف التعريفي وزر اشترك في النشرة وزر تسوق الآن، يخرج في الغالب دون أن يفعل أياً منها.
ومثالان من العمل اليومي يوضحان الفكرة. عيادة أسنان وظيفتها الأساسية موعد محجوز، ولذلك يظهر زر الحجز في أعلى كل صفحة، وتنتهي كل صفحة خدمة بدعوة للحجز، ويكون رقم الهاتف قابلاً للضغط من الجوال مباشرة. ومورد قطع غيار وظيفته الأساسية طلب عرض سعر مرفق برقم القطعة، ولذلك يصير حقل رقم القطعة داخل النموذج أهم عنصر في الموقع كله، بينما تتراجع المدونة ومعرض الصور إلى مرتبة التفاصيل الثانوية.
ثم اكتب الخلاصة في جملة واحدة تستطيع قراءتها بصوت مسموع على شخص غريب، مثل: هذا الموقع يقنع سكان الحي بحجز موعد تنظيف أسنان خلال دقيقتين من هواتفهم. المشروع الذي لا يملك هذه الجملة لا يملك أي وسيلة لتسوية الخلافات لاحقاً، فيتحول كل قرار إلى مسألة ذوق شخصي، والذوق لا يُحسم في اجتماع.
سمِّ شخصاً واحداً يقرر، واتفق على طريقة وصول الملاحظات
يحتاج المشروع إلى مالك واحد باسمه يستطيع أن يقول نعم، ومراجع ثانٍ على الأكثر. أما وجود ثلاثة أو أربعة مراجعين بوزن متساوٍ فهو أكثر سبب نراه لبقاء تصميم دون لمس لأسبوعين كاملين، لأن كل واحد ينتظر رأي الآخر، ولا أحد يملك سلطة الإغلاق، فتبقى الملاحظات معلقة في الهواء.
والملاحظات نفسها يجب أن تصل مجمّعة في مستند واحد أو مكالمة واحدة، لا مبعثرة بين بريد إلكتروني ورسالة دردشة ومكالمة هاتفية. الملاحظات المتفرقة تتناقض فيما بينها بطبيعتها، لأن كل شخص كتبها في لحظة مختلفة، فيضطر أحدهم إلى الجلوس والتوفيق بينها قبل تنفيذ أي شيء، وهذا وقت يُدفع ثمنه من جدول المشروع لا من جيب أحد.
والحساب هنا مباشر ويستحق أن يُقال بصوت عالٍ: جولتا مراجعة لكل صفحة أمر طبيعي ومخطط له داخل السعر والجدول معاً. وكل جولة إضافية غير مخطط لها تضيف من ثلاثة إلى خمسة أيام عمل، لأنها ليست تعديلاً فقط بل انتظار ثم تعديل ثم انتظار مراجعة جديدة. وثلاث جولات إضافية تعني بهدوء أسبوعين إلى ثلاثة أسابيع فوق الجدول، دون أن يشعر أحد أنه تسبب في تأخير.
لذلك اتفقوا مسبقاً على مهلة رد، ثلاثة أيام عمل عادة، واكتبوا كتابةً ما الذي يحدث حين تُفوَّت هذه المهلة: هل يمضي الفريق بالنسخة المقترحة، أم يتوقف الجدول ويتأخر تاريخ الإطلاق بالمدة نفسها؟ الاتفاق المكتوب من البداية يوفر محادثة محرجة بعد شهرين، وهو يحمي الطرفين لا طرفاً واحداً.
المحتوى هو البند الوحيد الذي يوقف الساعة

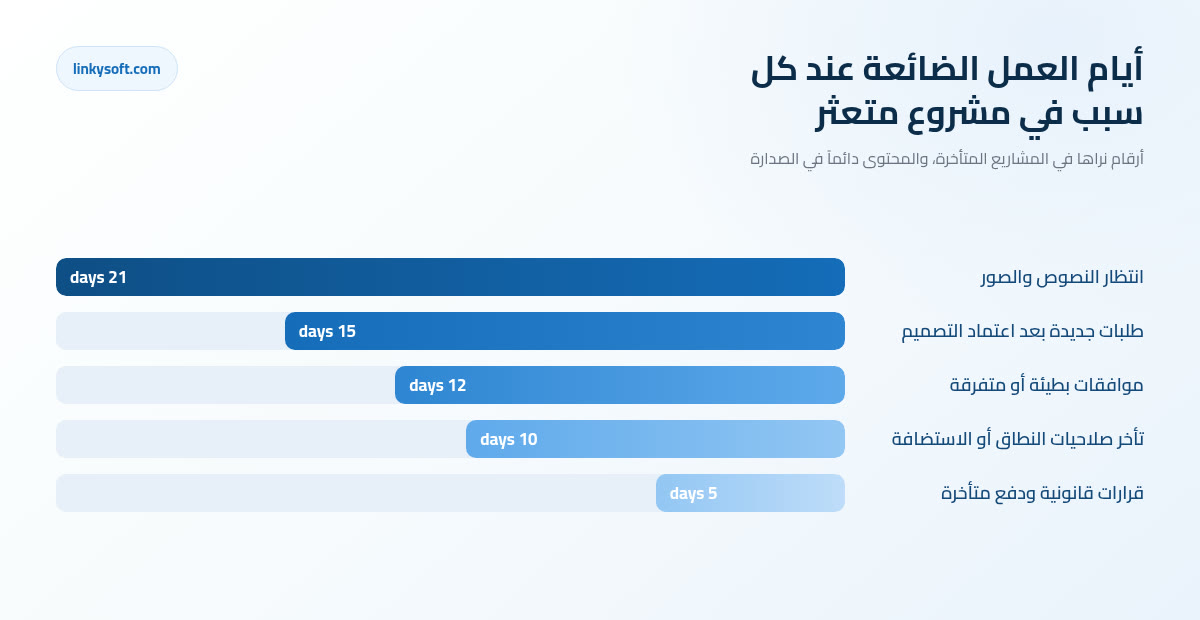

الأرقام التي نراها في المشاريع المتوقفة متشابهة إلى حد يثير الدهشة: نحو واحد وعشرين يوم عمل تضيع في انتظار النصوص والصور، وأربعة عشر يوماً في طلبات أُضيفت بعد اعتماد التصميم، واثنا عشر يوماً في موافقات بطيئة أو متفرقة، وتسعة أيام بسبب تأخر صلاحيات النطاق أو الاستضافة، وخمسة أيام في تفاصيل قانونية وتفاصيل دفع تُحسم متأخرة. اجمعها فتحصل على نحو شهرين ونصف من الوقت الضائع.
وطريقة العد بسيطة ولا تحتاج خبرة: اكتب قائمة بكل صفحة في الموقع، ثم احسب الكلمات. موقع من اثنتي عشرة صفحة يحتاج عادة بين ستة آلاف وتسعة آلاف كلمة، بمعدل خمسمئة إلى سبعمئة كلمة للصفحة الواحدة، وهذا رقم يمكنك التحقق منه بنفسك بفتح صفحة خدمة عند منافس ونسخ نصها إلى محرر يعد الكلمات.
ثم تأتي تكلفة الوقت، ولا فائدة من تجميلها: الصفحة المكتوبة كما ينبغي تستغرق بين ساعتين وأربع ساعات بين تفكير وكتابة ومراجعة، فاثنتا عشرة صفحة تعني من ثلاثة إلى خمسة أيام عمل كاملة من انتباه شخص واحد. وهذا الشخص في كل الحالات تقريباً لديه وظيفة أخرى بالفعل، ولهذا تُنجز الصفحة الأولى في أول أسبوع ثم تتوقف القافلة عند الصفحة الرابعة.
فاحسم القرار قبل الانطلاق لا أثناءه: إما أن تكتب أنت، أو نكتب نحن، أو مزيج تقدم فيه أنت الحقائق والأسعار والفروق الحقيقية بينك وبين غيرك ونصوغها نحن. والمزيج في تجربتنا هو الأرخص والأسرع معاً، لأنه يأخذ منك ساعة تسجيل صوتي لكل صفحة بدل ثلاث ساعات كتابة، ويعطي النص شكلاً موحداً عبر الموقع كله. وإن أردت الاطلاع على طريقة عملية للبدء فلدينا مقالات عن كتابة محتوى الموقع تشرح الخطوات صفحة بصفحة.
أما الصور فقاعدتها واحدة: صور حقيقية للمكان الحقيقي والفريق الحقيقي تكسب ثقة أكثر بكثير من صور المخزون التي رآها الزائر في عشرة مواقع أخرى. وجلسة تصوير واحدة مدتها ثلاث إلى أربع ساعات تنتج عادة بين ثلاثين وستين صورة صالحة للاستخدام، وهذا يغطي موقعاً صغيراً مع فائض مريح للمنشورات والمقالات لاحقاً.
اجمع المفاتيح والملفات التي تملكها بالفعل
هنا ثلاث كلمات يكثر الخلط بينها، فلنشرح كل واحدة لحظة ذكرها. مسجّل النطاق هو الشركة التي تستأجر منها عنوان موقعك على الإنترنت، أي اسم شركتك وما يليه من امتداد. ونظام أسماء النطاقات، المعروف اختصاراً باسم DNS، هو دفتر العناوين الذي يدل هذا الاسم على الخادم الصحيح. أما الاستضافة فهي الحاسوب الذي يعيش عليه الموقع ويعمل ليل نهار. ثلاثة أشياء منفصلة قد تكون عند ثلاث شركات مختلفة، وهذا وحده سبب ارتباك متكرر.
والقائمة التي نطلب جمعها قبل الانطلاق قصيرة: بيانات الدخول إلى مسجّل النطاق، والتحكم في DNS، ولوحة الاستضافة، وإدارة البريد الإلكتروني للشركة، وحساب التحليلات، وبطاقة النشاط على خرائط البحث، وحسابات التواصل الاجتماعي، وأي أداة حجز أو دفع يفترض أن يتحدث معها الموقع. اجمعها في مكان واحد وجرّب فتح كل واحدة فعلاً، لأن كلمة مرور محفوظة داخل متصفح موظف ليست صلاحية.
وأغلى فجوة نقابلها هي نطاق مسجَّل باسم موظف سابق أو داخل حساب وكالة أغلقت أبوابها. استعادة السيطرة في هذه الحالة تستغرق عادة من أسبوع إلى ثلاثة أسابيع، وقد تتطلب أوراقاً رسمية يطلبها المسجّل مثل السجل التجاري وإثبات الملكية، وكل ذلك يحدث قبل أن تظهر صفحة واحدة على الإنترنت. لا شيء في المشروع يمكن إطلاقه بينما هذا الملف مفتوح.
وملفات الهوية لا تقل أهمية عن المفاتيح. الشعار بصيغة متجهة هو ملف مرسوم بالمعادلات لا بالنقاط، ولذلك يظهر حاداً على لافتة بعرض ثلاثة أمتار وعلى أيقونة صغيرة في المتصفح بالجودة نفسها. ابحث إذن عن الملفات المصدرية، وأكواد الألوان الدقيقة، واعرف ما إذا كان خط الشركة يحمل ترخيصاً يغطي الاستخدام على موقع إلكتروني، لأن كثيراً من تراخيص الخطوط تغطي الطباعة وحدها.
وإن لم يوجد شيء من ذلك فقلها بصراحة الآن ولا تؤجلها: إعادة رسم شعار بسيط رسماً نظيفاً تستغرق عادة يوماً أو يومين، وترتيب خفيف للألوان والخطوط اليوم أرخص كثيراً من إعادة بناء الهوية في منتصف المشروع، حيث يتوقف التصميم والبناء معاً في انتظار قرار لم يكن على الجدول أصلاً.
والعلاج العملي بسيط ويستحق أن يُطبق فوراً: أنشئ كل حساب باسم بريد إلكتروني تابع للشركة يبقى بعد رحيل أي شخص، أي بريد باسم القسم لا باسم الموظف. وفي صفحة خدمات الأمن السيبراني نشرح من يحمل المفاتيح، وكيف تُحفظ، ومن يراجع القائمة كل عام حتى لا تتكرر المشكلة نفسها بعد ثلاث سنوات.
الصفحات القانونية وصفحات الثقة التي ينساها الجميع حتى أسبوع الإطلاق
القائمة قصيرة ومعروفة: سياسة الخصوصية، وشروط الاستخدام، وإشعار ملفات الارتباط أو الموافقة، وشروط الاسترجاع والتسليم لأي موقع يبيع، وبيانات السجل التجاري، وحد أساسي من إتاحة الوصول لذوي الإعاقة. ستة بنود لا يستغرق أي منها وقتاً طويلاً في ذاته، ومع ذلك تظهر جميعاً في أسبوع الإطلاق وكأنها مفاجأة.
والسبب أنها لا تُكتب ليلة الإطلاق، لأن كل واحدة منها تحتاج قراراً لا يملكه إلا صاحب النشاط: ما البيانات التي تجمعها من الزوار فعلاً، ومن الجهة التي تعالج مدفوعات البطاقات، وكم مدة الاحتفاظ بالسجلات، ومن الذي يرد على عميل يطلب حذف بياناته. المستشار القانوني يصوغ الجواب ويضبط لغته، لكنه لا يخترعه من عنده.
الترتيب الصحيح إذن أن تُحسم هذه الإجابات في الأسبوع الأول، ثم تُراجع الصياغة أثناء سير التصميم، فتصبح الصفحات جاهزة في اليوم الذي يصبح فيه الموقع جاهزاً، بدل أن تكون هي وحدها سبب تأجيل الإطلاق أسبوعاً كاملاً بعد أن انتهى كل شيء آخر.
وإلى جانبها بنود ثقة ليست قانونية لكنها تجلب عملاء بالفعل: عنوان حقيقي يمكن الوصول إليه، ورقم هاتف يرد عليه إنسان، ومواعيد عمل واضحة، وأسماء أشخاص حقيقيين بصورهم ووظائفهم. الزائر يتحقق من هذه التفاصيل قبل أن يدفع، وغيابها يجعله يغلق الصفحة دون أن يخبرك بالسبب أبداً.
ونقطة أخيرة يقع فيها كثيرون: الصورة التي تجدها عبر محرك بحث ليست مجانية الاستخدام لمجرد أنك عثرت عليها، ومطالبات الترخيص تصل بعد الإطلاق لا قبله، أي حين يكون الموقع منشوراً ومرئياً للجميع. استخدم صورك أنت، أو صوراً مرخصة بفاتورة محفوظة في ملف المشروع.
قسّم المشروع بصدق إلى مرحلة أولى ومرحلة ثانية
والموقف الذي نقوله بوضوح لكل عميل: موقع من ست إلى عشر صفحات يُطلق خلال ثمانية إلى عشرة أسابيع ويبدأ في جلب العملاء ودفع تكاليفه، بينما بوابة من أربعين صفحة تُبنى دفعة واحدة تتجاوز عادة ستة أشهر قبل أن يرى الناس منها شيئاً. الخيار الأصغر هو الصحيح في أغلب الحالات، وليس تنازلاً ولا تقليلاً من طموحك.
واختبار الفرز لكل ميزة مقترحة سؤال واحد: هل تخدم الوظيفة الأساسية التي سميتها في البداية؟ فإن كان الجواب لا فمكانها المرحلة الثانية، مكتوبة في قائمة موقّعة حتى لا يظن أحد أنها نُسيت أو أُهملت. والفرق بين ميزة مؤجلة وميزة ملغاة هو ورقة مكتوبة وتاريخ مقترح، لا أكثر.
وبنود المرحلة الثانية النموذجية معروفة سلفاً: حسابات دخول للعملاء ولوحات متابعة نبنيها ضمن تطوير تطبيقات الويب، وتطبيق مرافق على الهاتف من خلال تطوير تطبيقات الجوال، ومساعدون آليون أو معالجة تلقائية للمستندات عبر أنظمة الذكاء الاصطناعي. كلها مشروعات جيدة في وقتها، وكلها قاتلة للجدول لو حُشرت في الإطلاق الأول.
أما ما تغطيه المرحلة الأولى عادة فهو ما نصفه في صفحة تصميم وتطوير المواقع: بناء نظيف وسريع يعمل على الجوال، وصفحات خدمات واضحة، ونموذج تواصل تصل رسائله فعلاً، وقياس بسيط للنتائج يخبرك إن كان الرقم الذي كتبته في البداية يتحقق. ولمن يريد أن يرى كيف انتهى هذا التقسيم في مشاريع حقيقية، هناك أمثلة في دراسات الحالة.
الميزانية: أين يذهب المال، وكم يكلف بقاء الموقع حياً
السعر الثابت للبناء يمكن تفكيكه إلى حصص تستطيع مراجعتها بنفسك: التخطيط نحو عشرة في المئة، والتصميم نحو خمسة وعشرين، والبناء نحو خمسة وثلاثين، والمحتوى نحو خمسة عشر، والاختبار والإطلاق نحو خمسة عشر. وأي عرض سعر يخرج كثيراً عن هذه النسب يستحق سؤالاً هادئاً عن السبب، لا رفضاً فورياً، فقد يكون لديه ما يبرره.
ولاحظ أن المحتوى يحمل حصة حقيقية من الرقم، لأن شخصاً ما سيكتب ويحرر ويرفع ويربط الصور بالنصوص ويراجع الأخطاء المطبعية. وادعاء أن هذا العمل مجاني هو بالضبط ما يجعل المشاريع تتجاوز ميزانيتها، لأن العمل غير المسعّر عمل غير مجدول، والعمل غير المجدول يقع دائماً في اللحظة الأسوأ.
واحتفظ بعشرة إلى خمسة عشر في المئة كاحتياطي، لأن شيئاً ما يتغير دائماً: مورد يتأخر، أو قرار يتبدل، أو صفحة تحتاج إعادة تفكير بعد أن رأيتها بعينك. الاحتياطي يحوّل الأزمة إلى قرار بسيط يُتخذ في عشر دقائق، بدل تفاوض جديد يوقف العمل أسبوعاً.
أما تكاليف التشغيل فنصفها بالحصص لا بالعملة: النطاق هو أصغر بند سنوي على الإطلاق، والاستضافة لموقع تعريفي كلفة سنوية بسيطة لا تستحق قلقاً كبيراً، والصيانة المعقولة التي تغطي التحديثات والنسخ الاحتياطية والمراقبة والإصلاحات الصغيرة تتراوح عادة بين عشرة وعشرين في المئة من سعر البناء في السنة. ومن أراد التوسع في اختيار الاستضافة المناسبة سيجد أن الفروق بين الخيارات أقل تعقيداً مما تبدو.
وتبقى الحقيقة غير المحببة: الموقع بلا ميزانية صيانة يُعاد بناؤه خلال ثلاث سنوات تقريباً، وإعادة البناء تكلف أضعاف ما كانت الصيانة ستكلفه. الإضافات تتقادم، والثغرات تُكتشف، والصور تتضخم فيبطؤ الموقع، وفي النهاية يصبح الترقيع أغلى من البدء من جديد، وهذا أسوأ مكان يمكن أن تجد نفسك فيه.
جدول زمني تستطيع الإمساك به، وما ينتظره كل مرحلة

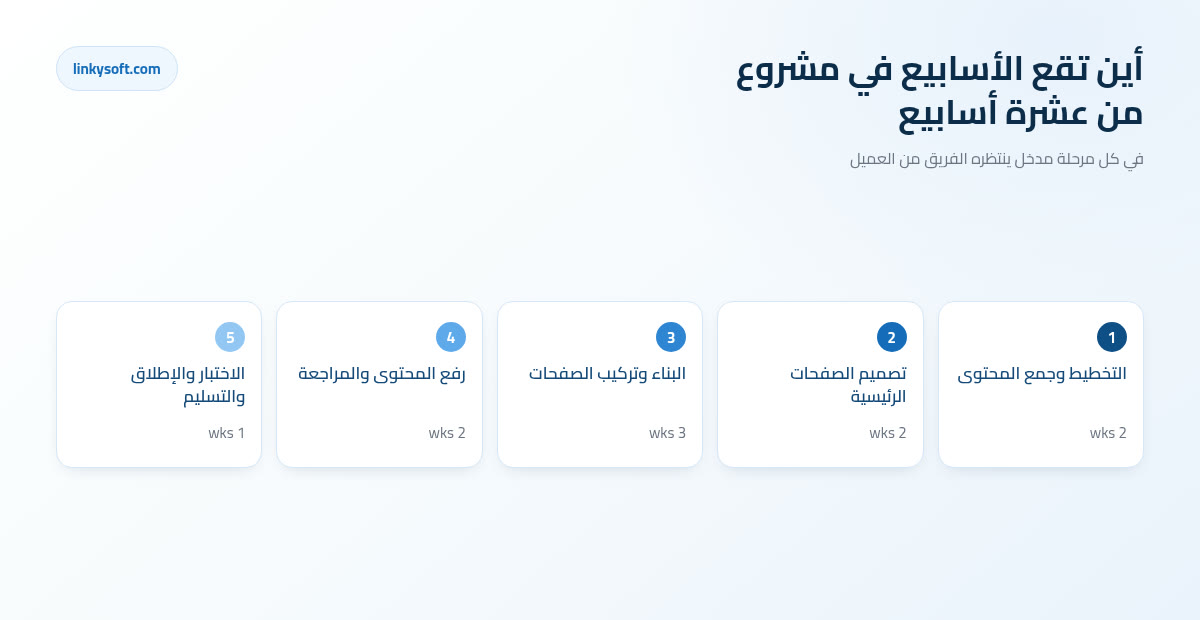

المراحل بأسابيعها كما نجدولها فعلاً: التخطيط وجمع المحتوى أسبوعان، وتصميم الصفحات الرئيسية أسبوعان، والبناء وتركيب الصفحات ثلاثة أسابيع، ورفع المحتوى ومراجعته أسبوعان، والاختبار والإطلاق أسبوع واحد. المجموع عشرة أسابيع، وهو رقم واقعي تماماً حين تكون البنود التي مرت في هذه المقالة جاهزة قبل البداية.
ولكل مرحلة شيء ينتظره الفريق منك أنت: التخطيط ينتظر جملة الوظيفة وقائمة الصفحات، والتصميم ينتظر ملفات الهوية والصور وموافقة المالك الواحد، والبناء ينتظر النصوص النهائية وصلاحيات الاستضافة، ورفع المحتوى ينتظر ملاحظات مجمّعة خلال ثلاثة أيام، والإطلاق ينتظر قرار توجيه النطاق والصفحات القانونية. الجدول بهذا الشكل شيء مشترك بين الطرفين، لا وعداً يقطعه المنفذ وحده ثم يُحاسب عليه وحده.
ثم يأتي تجميد التصميم، ومعناه بلغة بسيطة: بعد الاعتماد لا تُرفض الأفكار الجديدة، بل تُسعَّر ويُحدَّد لها تاريخ تنفيذ. هذه الجملة وحدها هي ما يبقي تاريخ الإطلاق حقيقياً، لأنها تفصل بين فكرة جيدة وفكرة الآن، وتترك الباب مفتوحاً للتطوير دون أن تفتحه على الفوضى.
وأضف أخيراً التعديلات الصادقة: إجازة رسمية طويلة، أو سفر صاحب القرار، أو مورد خارجي بطيء مثل شركة الدفع أو بوابة الحجز، وكل واحد من هذه قد يضيف أسبوعاً كاملاً. لذلك خطط لهذا الهامش من البداية بدل أن تكتشفه في منتصف الطريق، وستحصل على تاريخ إطلاق تستطيع الدفاع عنه أمام إدارتك دون حرج.
إن كان لديك موقع بالفعل، فقرر ما الذي يبقى
ابدأ بتصدير قائمة من موقعك الحالي: كل صفحة موجودة اليوم، ثم العشرون صفحة الأكثر زيارة. ففي معظم مواقع الأنشطة الصغيرة تحمل هذه العشرون نحو سبعين إلى ثمانين في المئة من إجمالي الزيارات، ما يعني أن حماية قائمة قصيرة كهذه تحمي معظم ما بنيته خلال سنوات من العمل والنشر.
والتحويل بلا مصطلحات: حين يتغير عنوان صفحة، فإن التحويل هو التعليمة التي تأخذ كل من يحمل الرابط القديم وتوصله تلقائياً إلى الصفحة الجديدة الصحيحة. ومن دونه يصطدم الزائر ومحرك البحث معاً بطريق مسدود، فتفقد ترتيباً استغرق بناؤه شهوراً وربما سنوات.
وأما الحجم المتوقع فمعروف: إعادة تصميم موقع نشاط صغير فيها عادة بين ستين وثلاثمئة عنوان قديم تحتاج إلى ربط بعناوين جديدة. مع وجود القائمة يكون العمل ظهيرة واحدة من التركيز، ومن دونها يتحول إلى أسبوعين من التخمين ومطاردة روابط مكسورة بعد الإطلاق، حين تكون الزيارات قد بدأت تهبط بالفعل.
وأبقِ الموقع القديم يعمل حتى يجتاز الجديد كل اختباراته. وحين يحين وقت التبديل، تذكّر أن تغيير DNS يسري خلال دقائق لكنه قد يحتاج من أربع وعشرين إلى ثمان وأربعين ساعة حتى يُرى في كل مكان، ولهذا لا يُجدول الإطلاق قبل عطلة نهاية الأسبوع أو في مساء يوم إجازة، حيث لا يوجد أحد لمعالجة مفاجأة.
وحماية زيارات البحث والترتيب الحالي خلال هذا الانتقال عمل قائم بذاته، وهو ما نغطيه في صفحة التسويق الرقمي، لأن موقعاً جديداً أجمل بزيارات أقل ليس تقدماً بأي مقياس.
قائمة من صفحة واحدة تنهيها قبل الانطلاق
- جملة واحدة تصف وظيفة الموقع، ومعها رقم النجاح.
- اسم صاحب القرار الواحد، ومراجع ثانٍ على الأكثر.
- قائمة الصفحات النهائية بعددها المتفق عليه.
- خطة محتوى مكتوبة تحدد من يكتب كل صفحة ومتى يسلمها.
- جلسة تصوير محجوزة أو مكتبة صور جاهزة ومرخصة.
- قائمة الصلاحيات مجرَّبة وتفتح فعلاً لا نظرياً.
- ملفات الهوية المصدرية وأكواد الألوان وترخيص الخط.
- قرارات الصفحات القانونية محسومة كتابةً.
- تقسيم واضح ومكتوب بين المرحلة الأولى والثانية.
- نطاق عمل موقّع يذكر جولات المراجعة ومراحل الدفع.
وقاعدة الجاهزية التي نطبقها عملياً: إذا أنجزت أقل من ثمانية بنود من هذه العشرة، فتأجيل البداية أسبوعين أرخص من الانطلاق وأنت نصف جاهز، لأن المشروع المتوقف أغلى من المشروع المتأخر. المتأخر ينتظر أسبوعين ثم يمضي بخطوة ثابتة، أما المتوقف فيدفع ثمن إعادة التسخين في كل مرة يعود إليها الفريق بعد انقطاع.
